H23年学校改築工事

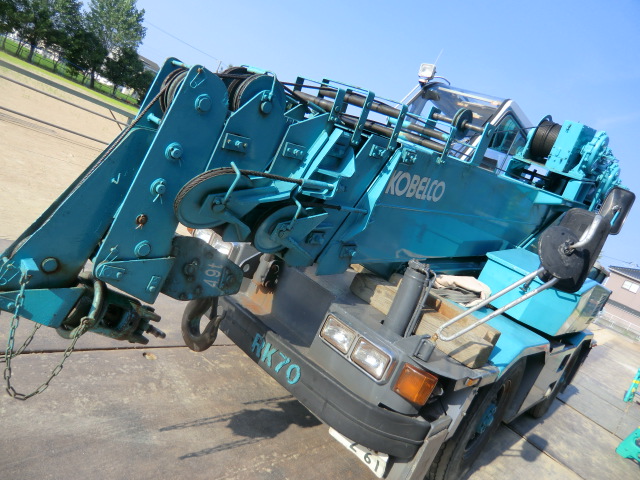

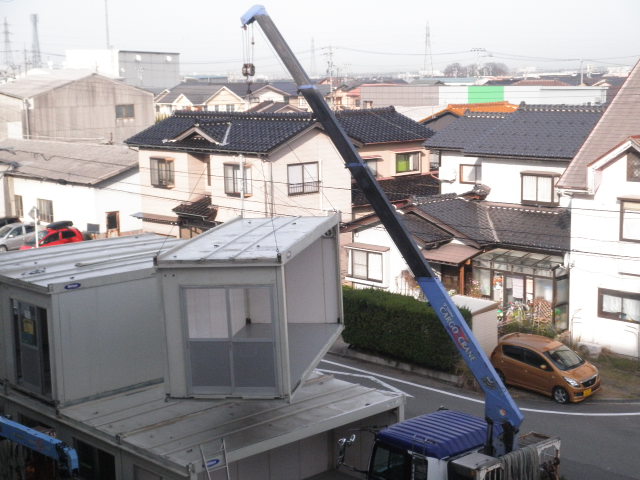

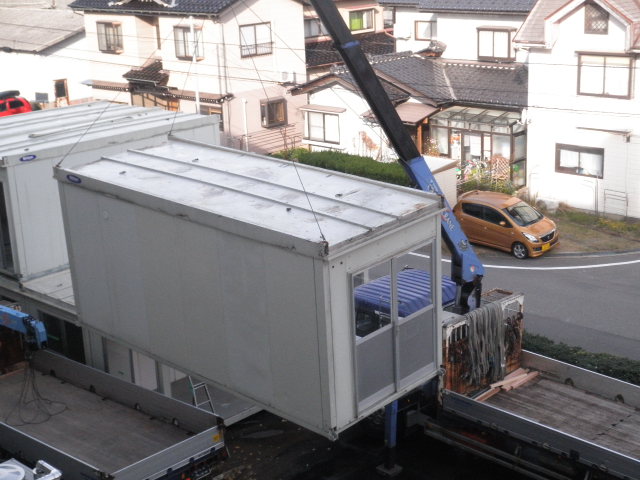

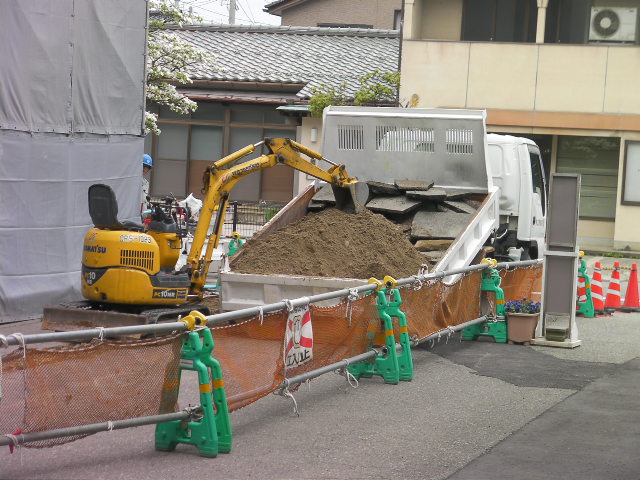

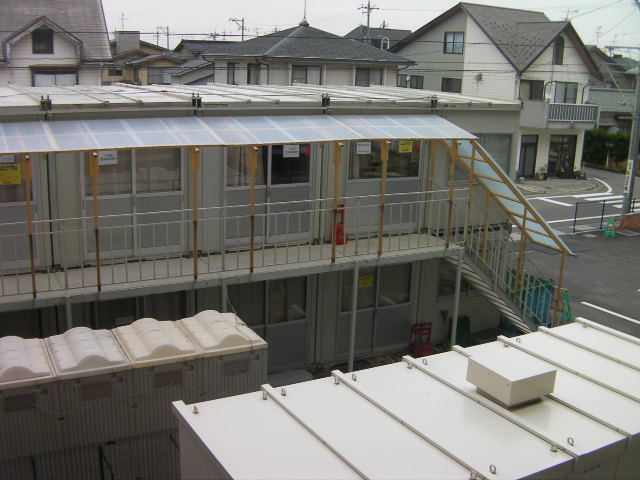

11月29日(火)工事事務所解体(北陽っ子のために有り難うございました。)

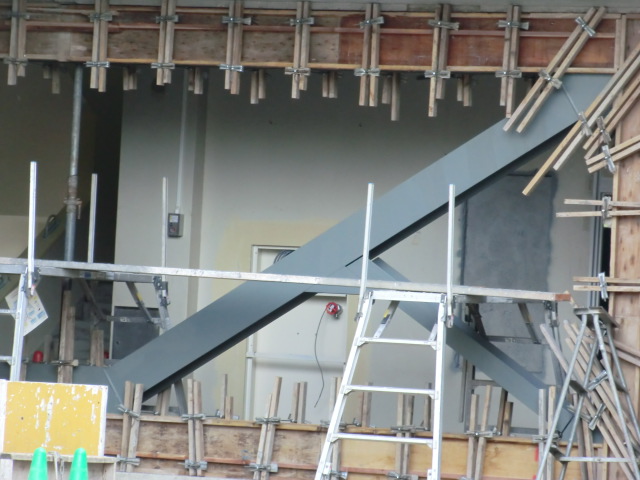

9月24日(土)

↓8月29日(日)引っ越し ↑9月17日(土)玄関前舗装

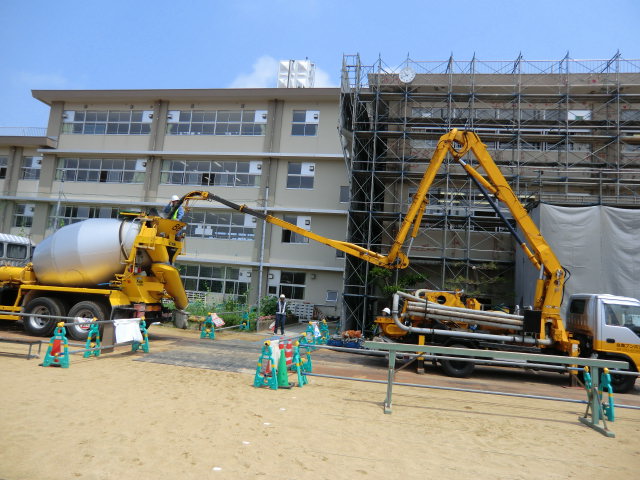

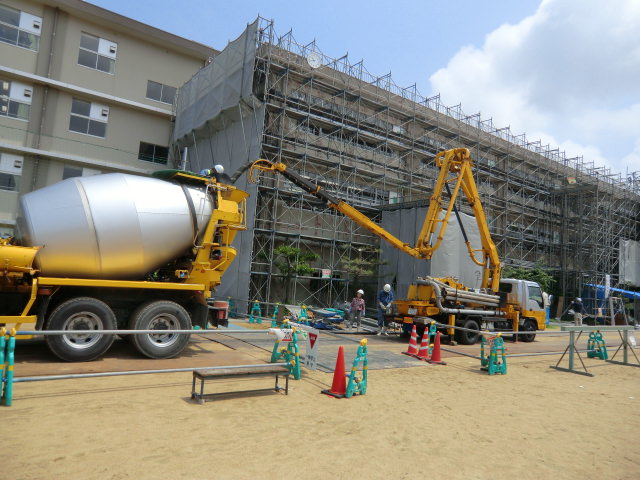

8月10日のようす

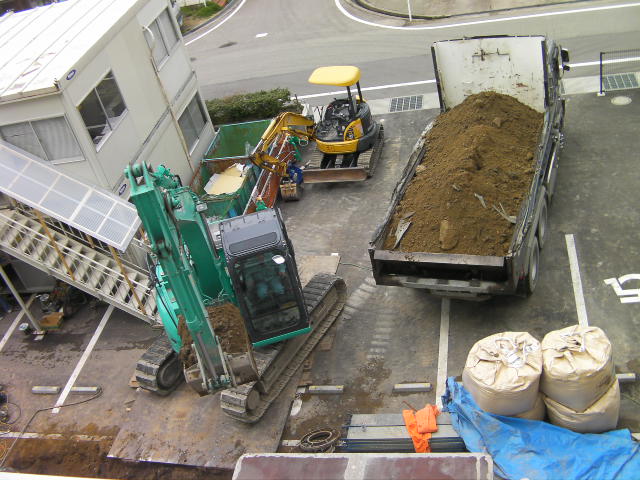

 8月7日のようす

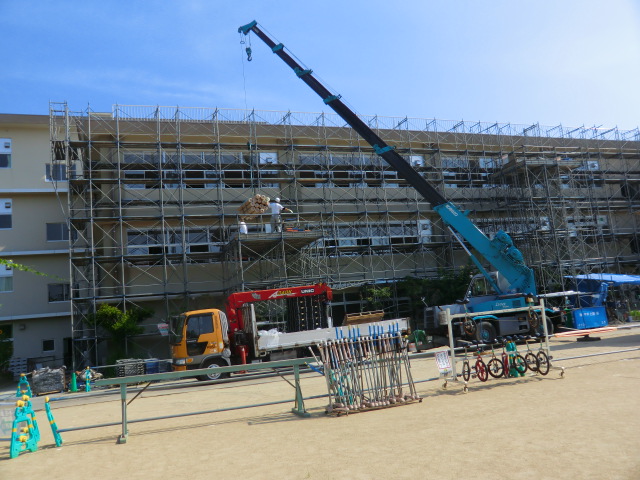

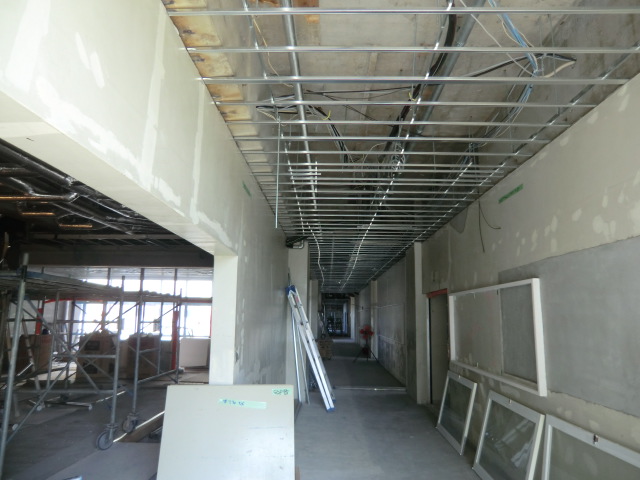

7月24日現在3の2              3年廊下
 7月20日 3,5年教室引っ越し

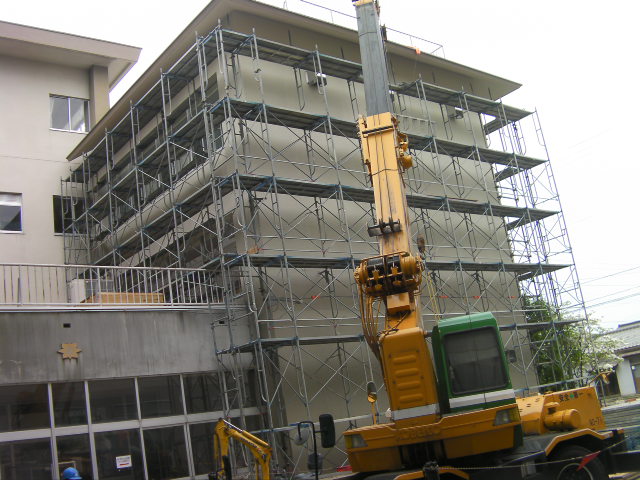

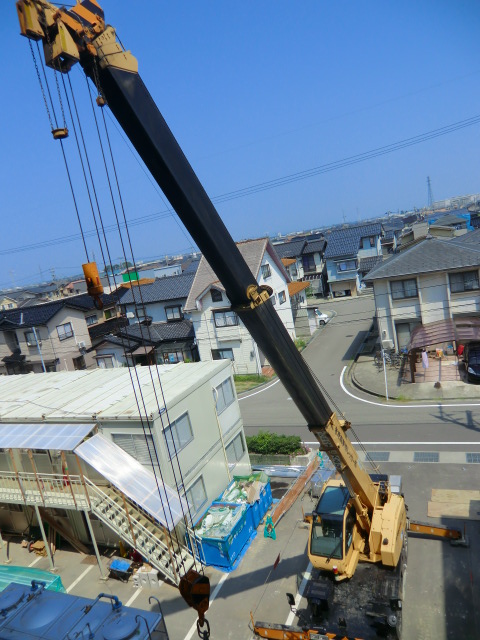

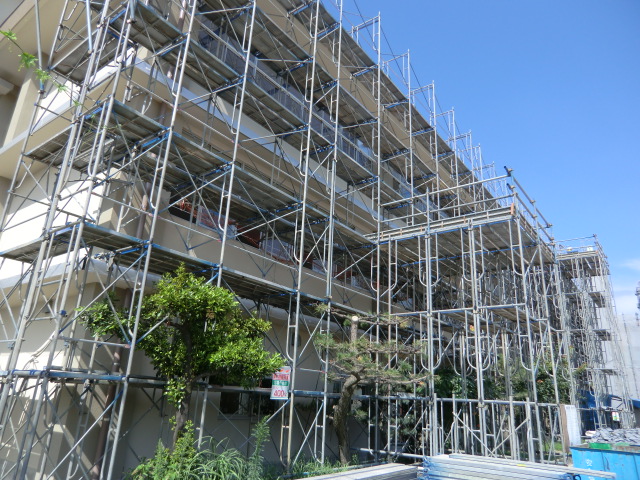

7月5日の工事です。

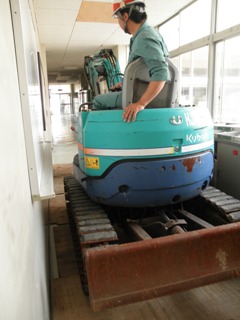

6月4日、5日 職員室の移動。

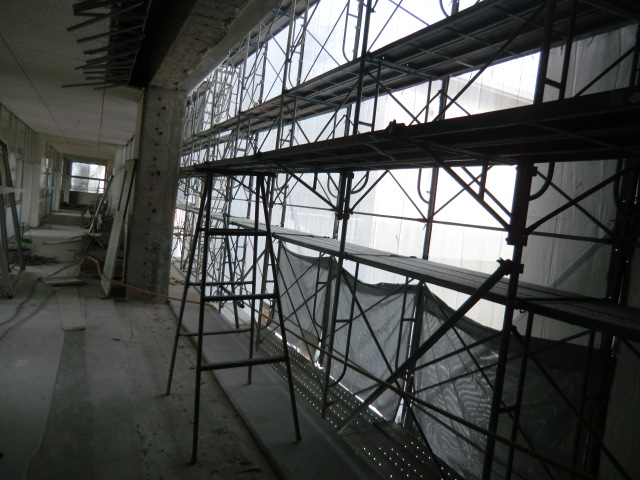

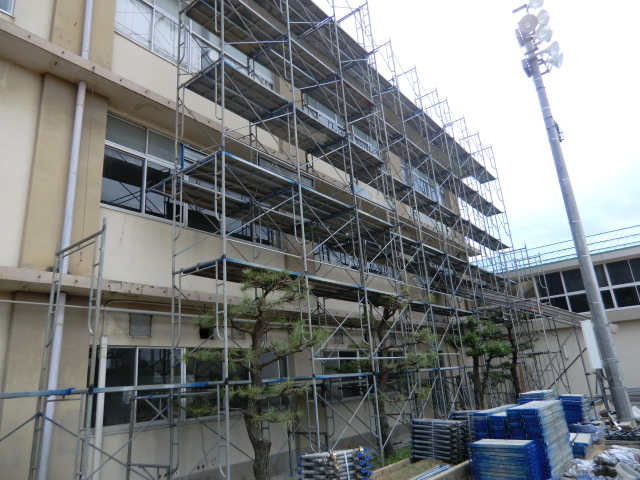

 ↑5月14日(土)足場解体 在りし日の旧校長室、職員室、工事現場事務所
6月5日より使用の仮職員室(狭い、暑い、うるさい)中で肩を寄せ合っています。

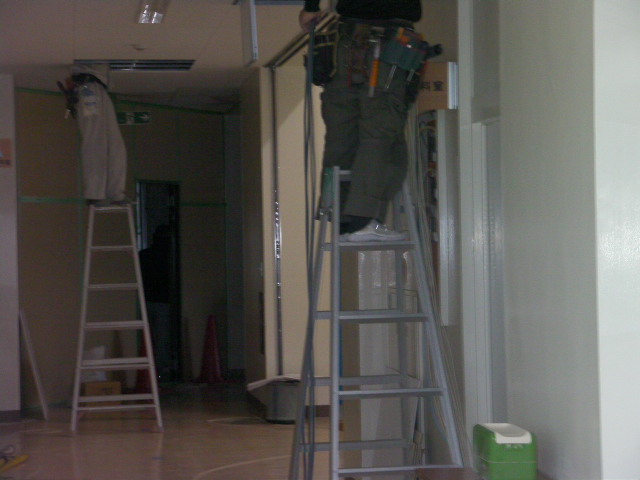

5月30日より、職員室の移動に向けての準備作業。(5月10日 11日 学級担任は個人懇談でしたが、級外が図工室などの引っ越し作業をいたしました。)
6月3日 午後よりサーバー、電話線等の移動。
工事予定

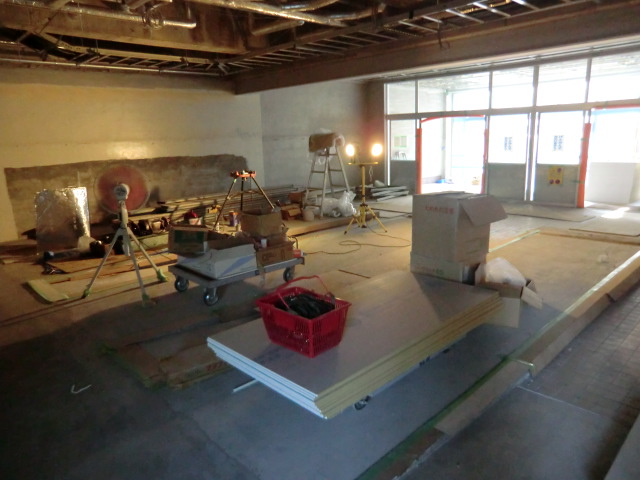

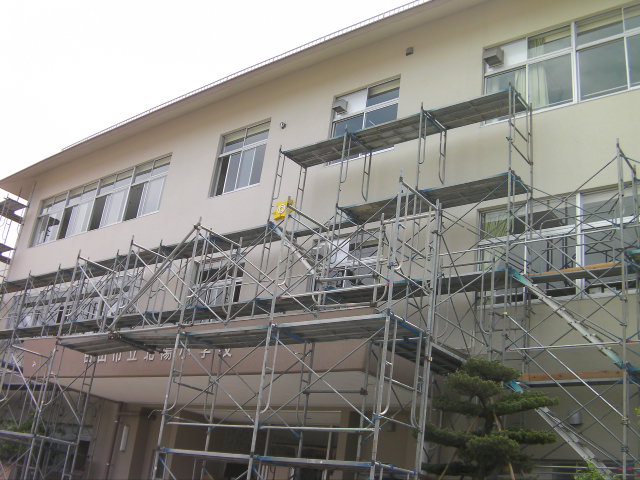

5月25日(水)まで 図書室、理科室、職員玄関、男子更衣室、書庫、倉庫完成予定
7月13日(水) 図工室完成
8月27日(土) 児童玄関、トイレ、ポンプ室、女子更衣室、職員室、校長室、放送室、CR たんぽぽ 廊下 階段完成

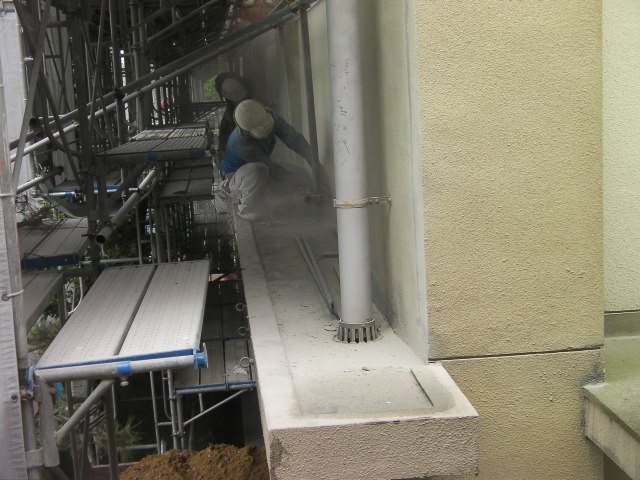

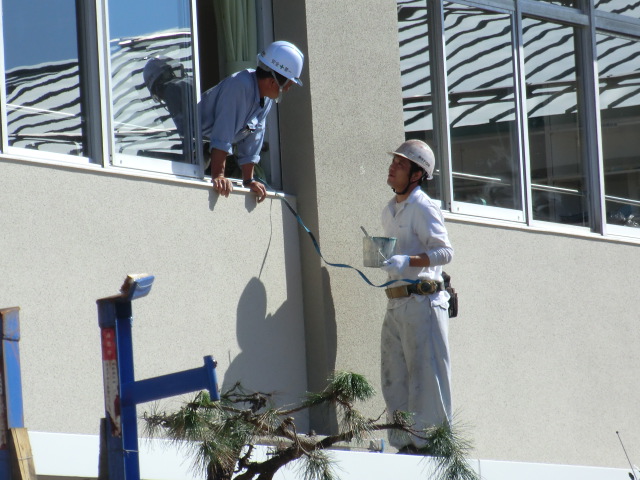

10月14日(金)音楽室完成 外壁塗装 庇防水
検査等もあり、最終的には11月に完成予定

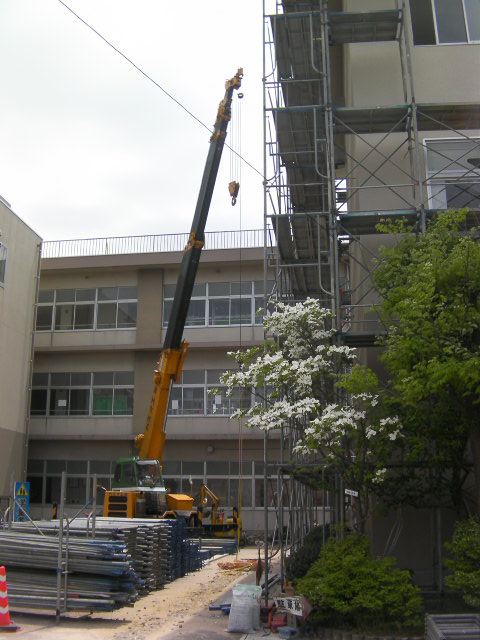

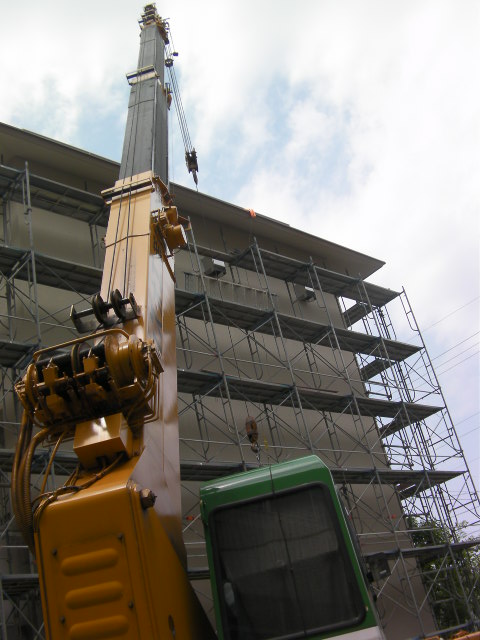

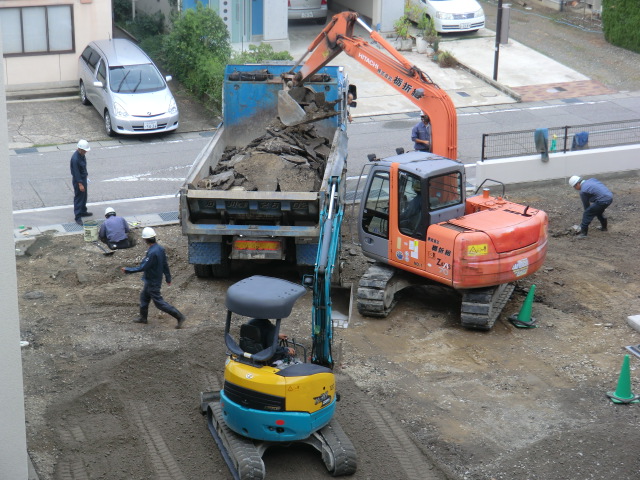

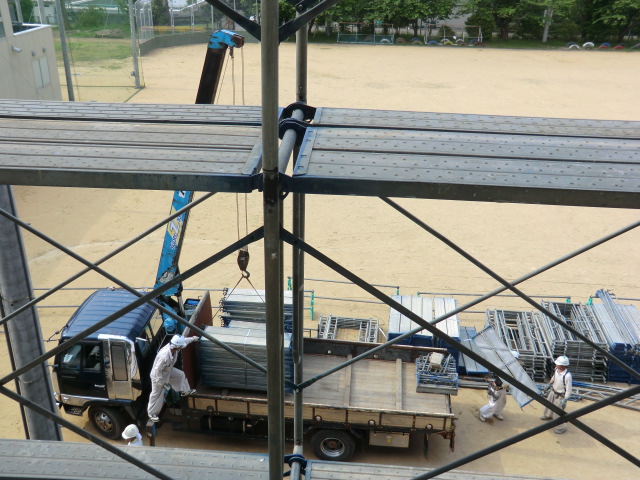

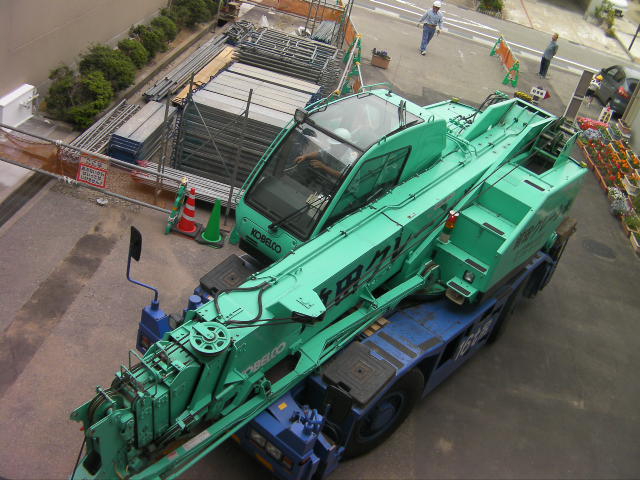

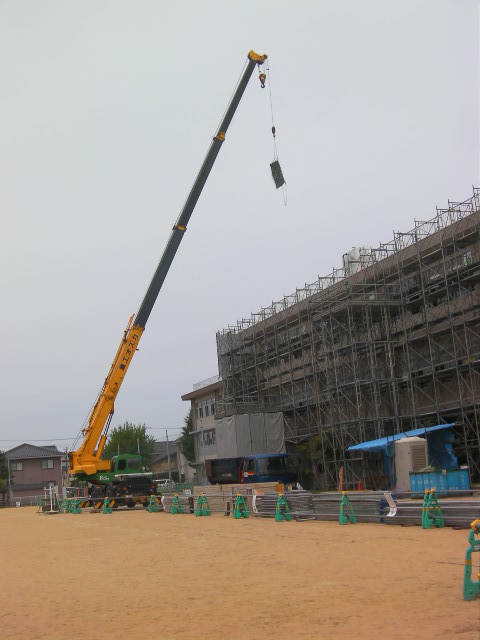

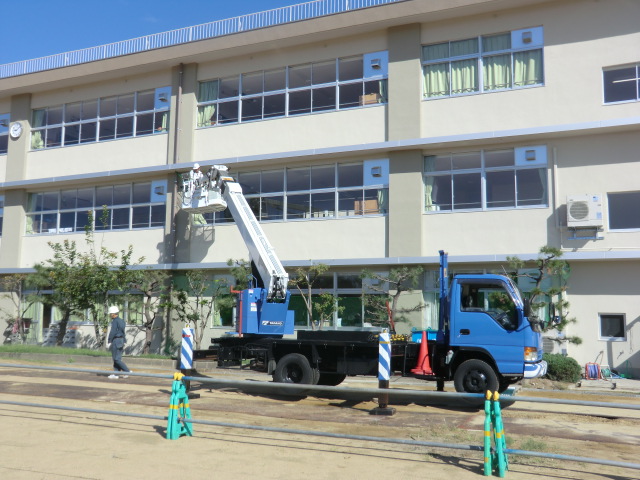

4月16日(土)ただ今、ショベルカー出動中 5月12日(木)の工事
4月15日(金)午後1時半打合せ

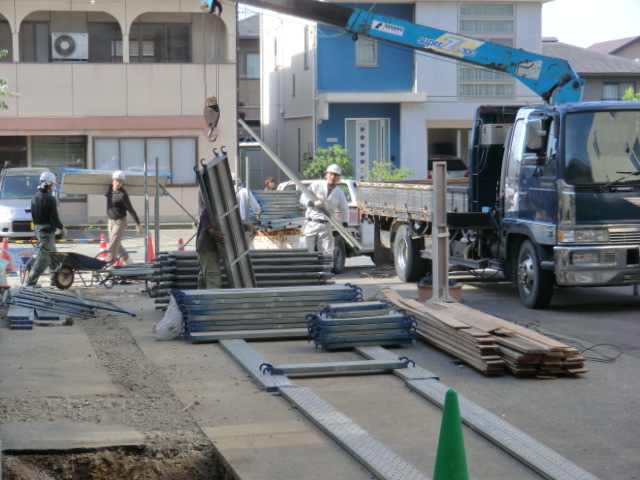

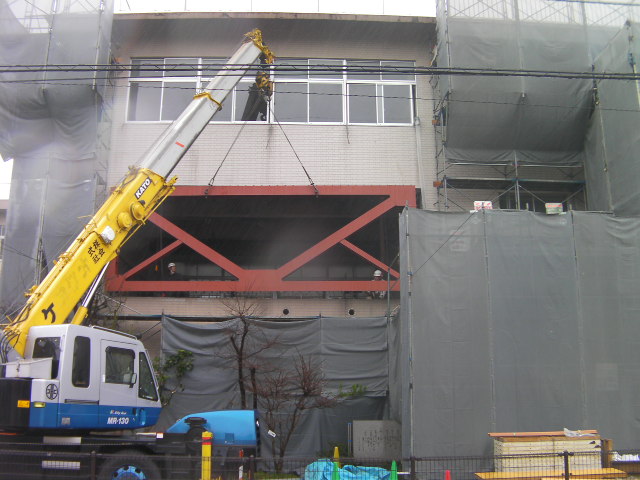

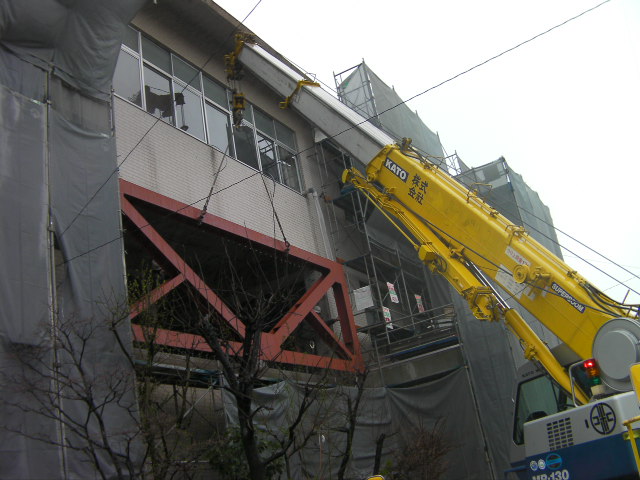

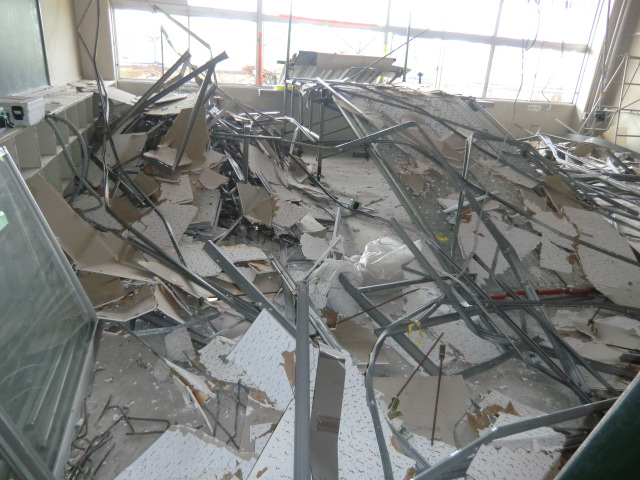

4月9日(土) 地震対策の補強骨組み、配電等工事。
4月8日〈金)13時半より現場事務所にて打ち合わせ。
工事関係者(市教委?)より工事進捗を学校HPに載せたらよいとの提案があり、
学校側として了承。新学校HPを作ることにする。
